Geplanter Baustart: November 2028
Dauer der Bauphase: Herbst 2028 bis Sommer 2029
November 2024: Entscheid, die bestehende Seilbahn vollständig zu ersetzen.

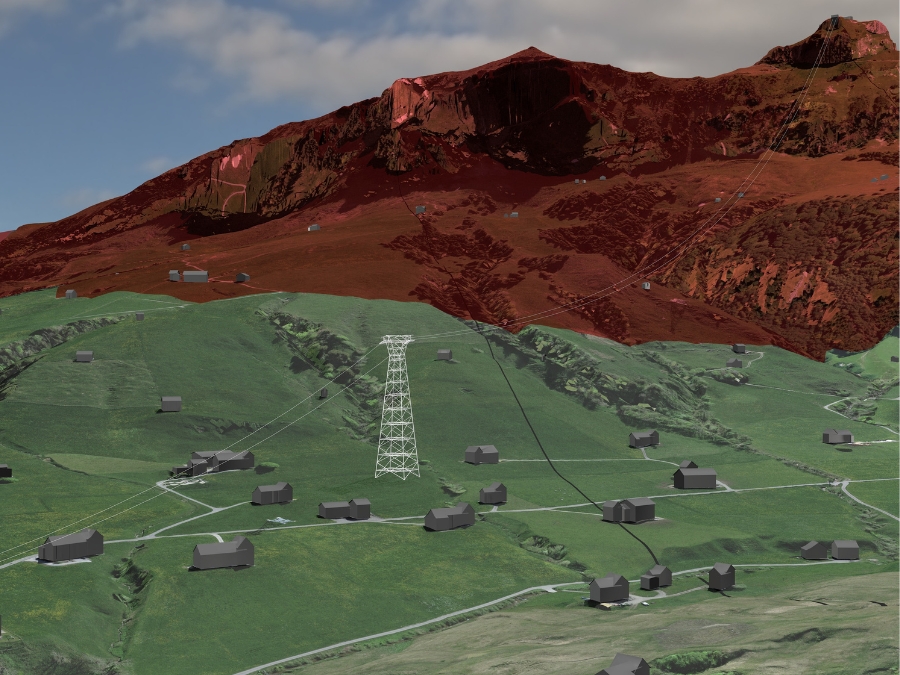

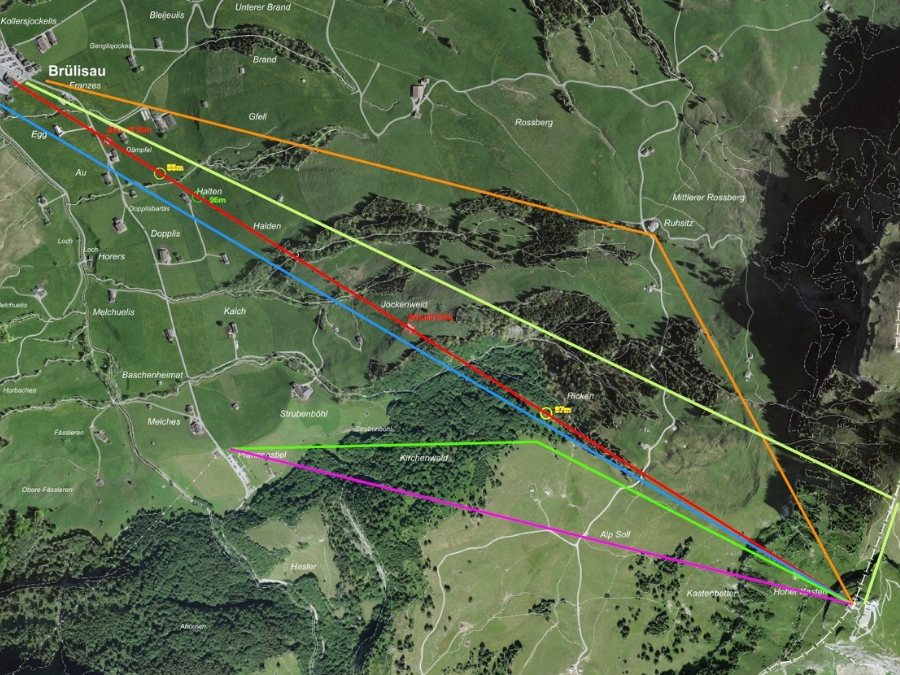

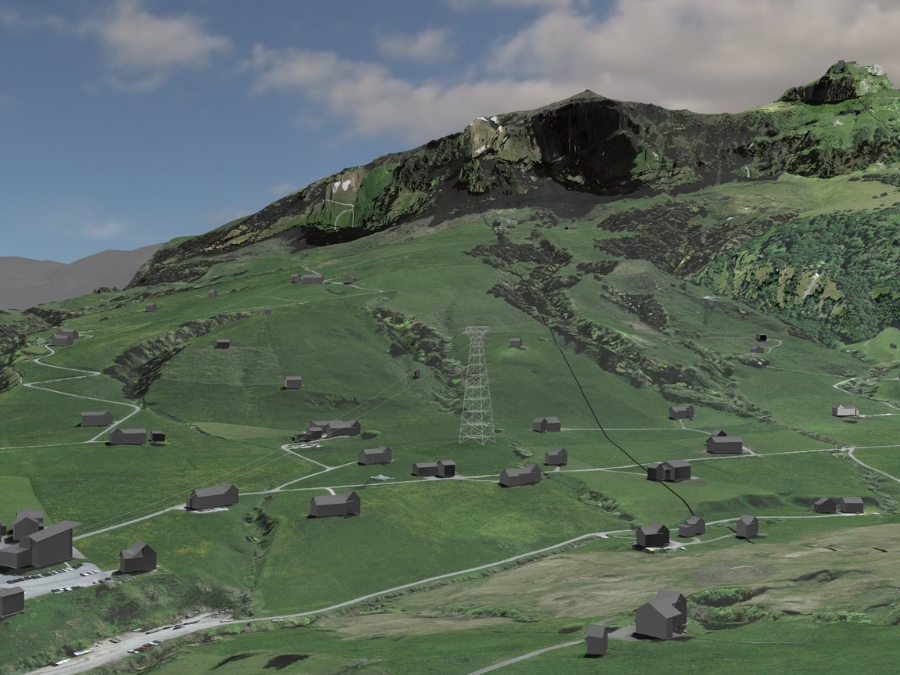

Ende 2024 – Mitte 2025: Zwei Projektvarianten wurden ausgearbeitet – eine Ausführung mit einer Einzelstütze von 96 m sowie eine Variante mit zwei Stützen von 49 m und 102 m. Aufgrund eines Berichtes der ENHK (Eidg. Natur und Heimatschutzkommission), der besseren geologischen Voraussetzungen und der geringeren Bau- und Betriebskosten wird die Lösung mit einer Stütze bevorzugt.
September 2025: Entscheid für eine Seilbahn auf der bestehenden Linie mit nur einer Stütze
Dezember 2025: Auftrag an die Firma Garaventa AG für Planung und Ersatz der Seilbahntechnik sowie an die Firma bspw. Ingenieure + Planer AG, Küssnacht SZ, für die Planung der baulichen Massnahmen.
Jan 2026 – Sommer 2026: Erarbeitung Grundlagen für das Bewilligungsverfahren (PGV)
Herbst 2026: Eingabe Plangenehmigungsgesuch an das Bundesamt für Verkehr (BAV)
Frühjahr 2027: Bewilligtes Projekt

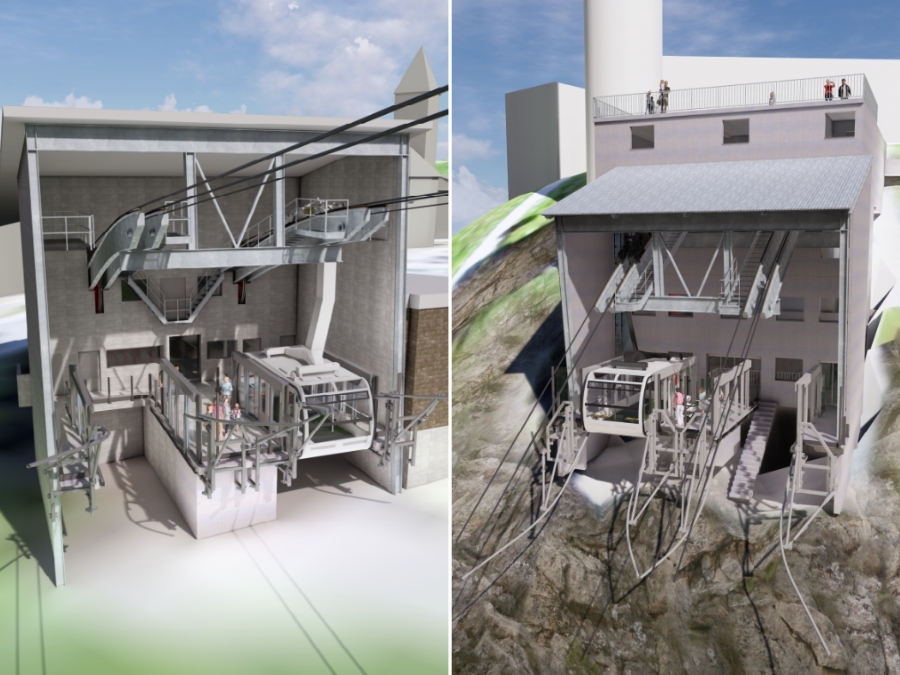

2027 – 2028: Bauliche Anpassungen in Tal- und Bergstation sowie Neubau Mastfundament
November 2028: Einstellung Bahnbetrieb und Rückbau Seilbahn
Jan. – Sommer 2029: Montage und Inbetriebnahme der neuen Seilbahn
Sommer 2029: Geplante Eröffnung der neuen Seilbahn
